Remont łazienki w bloku: Ile naprawdę trwa? Uniknij opóźnień!

Grzegorz Pawłowski

Grzegorz Pawłowski

|

11 października 2025

Remont łazienki w bloku: Ile naprawdę trwa? Uniknij opóźnień!

Spis treści

Ten artykuł szczegółowo odpowie na pytanie, ile trwa remont łazienki w bloku, analizując kluczowe czynniki wpływające na czas prac. Dowiesz się, jak realistycznie zaplanować poszczególne etapy, co może spowodować opóźnienia i jak ich unikać, aby Twój remont przebiegł sprawnie i bez zbędnego stresu.

Realny czas remontu łazienki w bloku co musisz wiedzieć, zanim zaczniesz?

  • Standardowy remont generalny małej łazienki w bloku trwa zazwyczaj od 10 do 21 dni roboczych.
  • Czas remontu jest silnie zależny od zakresu prac: od 2-4 dni na odświeżenie po 10-21 dni na kompleksową wymianę instalacji i wykończeń.
  • Kluczowe etapy to demontaż, prace instalacyjne, wyrównywanie powierzchni, hydroizolacja, układanie płytek i biały montaż, z których każdy wymaga określonego czasu.
  • Czynniki takie jak technologia budowy (np. wielka płyta), stan techniczny łazienki, czas schnięcia materiałów oraz dostępność fachowców i materiałów mogą znacząco wydłużyć prace.
  • Precyzyjne planowanie, wcześniejszy zakup materiałów i bufor czasowy to klucz do sprawnego remontu.

remont łazienki w bloku przed i po

Realny czas remontu łazienki w bloku co wpływa na jego długość?

Z mojego doświadczenia wiem, że pytanie o czas remontu łazienki w bloku jest jednym z najczęściej zadawanych, a odpowiedź na nie nigdy nie jest prosta. Czas ten jest niezwykle zmienny i zależy od mnóstwa czynników, które musimy wziąć pod uwagę. Nie ma jednej magicznej liczby, ale mogę Ci powiedzieć, że standardowy remont generalny małej łazienki w bloku (do 5-6 m²) trwa zazwyczaj od 10 do 21 dni roboczych. Dlaczego tak duża rozpiętość? Remont łazienki to jedno z najtrudniejszych zadań w mieszkaniu. Mamy tu do czynienia ze złożonymi instalacjami (wod-kan, elektryka), małą przestrzenią, która utrudnia pracę, i koniecznością koordynacji wielu specjalistów. To nie tylko wymiana płytek, to często prawdziwa rewolucja.
  • Zakres prac: To absolutnie kluczowy czynnik. Jeśli mówimy o samym odświeżeniu, czyli malowaniu, wymianie szafki czy odświeżeniu fug, to sprawa jest prosta i szybka. Jednak jeśli planujesz kompleksowy remont z wymianą instalacji, skuwanie wszystkiego do "gołych" ścian i całkowitą metamorfozę, musisz liczyć się ze znacznie dłuższym czasem.
  • Technologia budowy bloku: Mieszkasz w bloku z wielkiej płyty? Przygotuj się na większe wyzwania. Twardy beton w takich konstrukcjach znacząco utrudnia kucie bruzd pod nowe instalacje, co automatycznie wydłuża prace i zwiększa ich uciążliwość. W nowszym budownictwie prace mogą iść nieco sprawniej.
  • Wybór i organizacja ekipy: Dobra, zgrana i doświadczona ekipa to skarb. Jej efektywność, umiejętność planowania i koordynowania prac różnych specjalistów (hydraulik, elektryk, glazurnik) ma ogromny wpływ na tempo remontu. Brak koordynacji to prosta droga do przestojów.
  • Stan techniczny łazienki: Im starsza łazienka i im gorszy jej stan wyjściowy, tym więcej niespodzianek może nas czekać. Krzywe ściany, stare, nieszczelne instalacje, ukryte zawilgocenia to wszystko wymaga dodatkowych prac i wydłuża czas remontu.

Aby dać Ci bardziej konkretny obraz, przygotowałem orientacyjne widełki czasowe dla różnych zakresów remontu łazienki. Pamiętaj, że są to czasy robocze i mogą się różnić w zależności od specyfiki Twojej łazienki i ekipy.

Rodzaj remontu Orientacyjny czas trwania
Remont kosmetyczny (malowanie, odświeżenie fug, wymiana szafki) 2-4 dni
Remont standardowy (wymiana płytek i armatury, bez ruszania instalacji) 5-8 dni
Remont generalny (skuwanie do "gołych" ścian, wymiana instalacji, nowe tynki, płytki, montaż biały) 10-21 dni

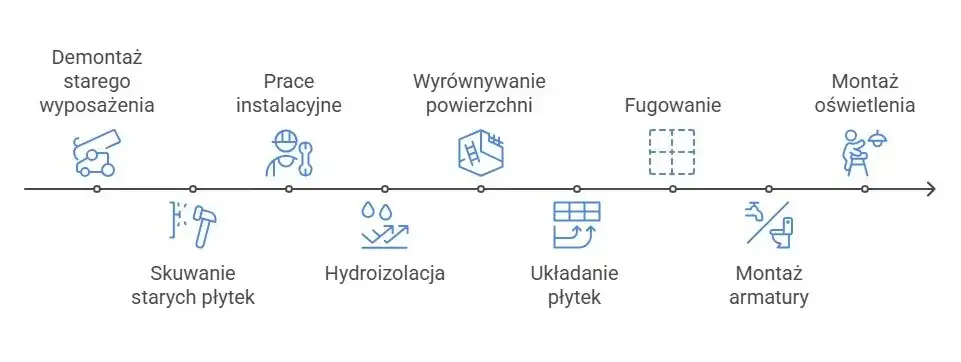

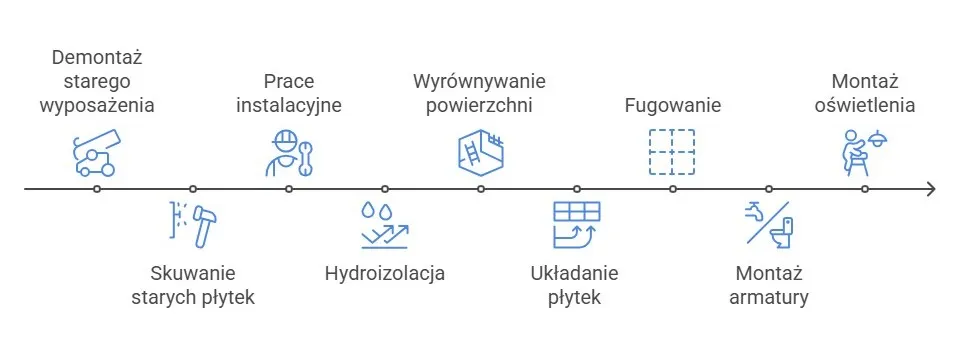

harmonogram remontu łazienki infografika

Remont łazienki krok po kroku: Szczegółowy harmonogram i czas trwania etapów

Rozłożenie remontu na etapy pozwala lepiej zrozumieć proces i oszacować, ile czasu zajmie każda faza. Poniżej przedstawiam typowy harmonogram generalnego remontu łazienki w bloku, bazując na moim doświadczeniu.

  1. Etap 1: Przygotowanie i demolka ile zajmie usunięcie starej łazienki? (1-2 dni)

    Ten etap to początek rewolucji. Obejmuje skuwanie starych płytek ze ścian i podłóg, demontaż wszystkich elementów armatury (WC, umywalka, wanna/prysznic) oraz ewentualne kucie bruzd pod nowe instalacje. W blokach z wielkiej płyty kucie bruzd może być szczególnie czasochłonne i głośne. To właśnie tutaj kluczowa jest dobra koordynacja prac hydraulika i elektryka, aby od razu po demontażu mogli przystąpić do swoich zadań, unikając przestojów.

  2. Etap 2: Serce łazienki, czyli prace instalacyjne dlaczego ten etap jest krytyczny? (2-3 dni)

    To moment, w którym decydujemy o funkcjonalności naszej łazienki na lata. Obejmuje wymianę rur wodno-kanalizacyjnych i instalacji elektrycznej. Jest to etap krytyczny, ponieważ wszelkie błędy tutaj mogą skutkować poważnymi problemami w przyszłości. Wymaga on pracy wykwalifikowanych specjalistów hydraulika i elektryka. Prace te są czasochłonne, zwłaszcza gdy trzeba kuć nowe bruzdy w twardym betonie, aby ukryć instalacje w ścianach.

  3. Etap 3: Prostowanie ścian i podłóg niewidoczna praca, która zajmuje cenny czas (2-3 dni + schnięcie)

    Po instalacjach przychodzi czas na prace murarsko-tynkarskie. Wyrównywanie ścian, wykonanie wylewki samopoziomującej na podłodze czy zabudowy z płyt gipsowo-kartonowych to podstawa pod dalsze wykończenia. To etap, który często jest niedoceniany, ale czas schnięcia materiałów jest tu absolutnie kluczowy. Nie można go przyspieszać, bo grozi to pękaniem tynków czy odspajaniem płytek w przyszłości.

  4. Etap 4: Hydroizolacja, czyli tarcza ochronna przed zalaniem (1-2 dni z schnięciem)

    Hydroizolacja to jeden z najważniejszych, choć często niewidocznych, elementów remontu łazienki. Nałożenie folii w płynie w strefach mokrych (pod prysznicem, wokół wanny, przy umywalce) chroni konstrukcję budynku przed wilgocią i ewentualnymi zalaniami. Samo nałożenie zajmuje niewiele czasu, ale musimy liczyć się z minimum 12-24 godzinami na schnięcie każdej warstwy, zanim przejdziemy do kolejnych prac.

  5. Etap 5: Układanie płytek precyzja, która wymaga cierpliwości (2-4 dni)

    To etap, który najbardziej zmienia wygląd łazienki. Układanie płytek (glazura na ścianach i terakota na podłodze) wymaga precyzji, doświadczenia i cierpliwości. Cięcie, dopasowywanie, klejenie to wszystko zajmuje czas. Dla małej łazienki w bloku należy przeznaczyć na ten etap od 2 do 4 dni, w zależności od formatu płytek i stopnia skomplikowania wzoru.

  6. Etap 6: Fugowanie i malowanie ostatnie szlify przed wielkim finałem (1-2 dni)

    Po całkowitym wyschnięciu kleju do płytek (co zazwyczaj zajmuje 24-48 godzin) przychodzi czas na fugowanie i silikonowanie. To detale, które nadają łazience estetyczny wygląd i zapewniają szczelność. Równolegle, lub tuż po, można przystąpić do malowania sufitu i ewentualnie ścian, jeśli nie są w całości pokryte płytkami. Te prace zazwyczaj zajmują 1-2 dni.

  7. Etap 7: Biały montaż kiedy łazienka wreszcie zaczyna przypominać łazienkę? (1-2 dni)

    Ostatni, ale jakże satysfakcjonujący etap! To tutaj montujemy wszystkie elementy armatury: WC, umywalkę, wannę lub prysznic, baterie, lustra, oświetlenie i meble łazienkowe. To moment, gdy łazienka nabiera ostatecznego kształtu i jest gotowa do użytku. Zazwyczaj zajmuje to 1-2 dni, w zależności od liczby i skomplikowania montowanych elementów.

Niespodzianki i opóźnienia: Co może wydłużyć remont łazienki?

Niestety, remonty rzadko kiedy idą jak po sznurku. Zawsze powtarzam moim klientom, że trzeba być przygotowanym na niespodzianki. Oto najczęstsze przyczyny, które mogą znacząco wydłużyć czas remontu łazienki w bloku:

  • "Krzywe ściany" ukryty pożeracz czasu w starym budownictwie

    To plaga starego budownictwa. Po skuciu starych płytek często okazuje się, że ściany i podłogi są dalekie od ideału. Wymagają one dodatkowego czasu na wyrównywanie, gruntowanie i szpachlowanie, co znacząco wydłuża prace murarsko-tynkarskie. Czasem trzeba zastosować dodatkowe warstwy tynku lub wylewki, a to oznacza kolejne dni schnięcia.

  • Niewidoczne usterki co może kryć się pod starymi płytkami?

    Niestety, stare płytki potrafią ukrywać wiele sekretów. Po ich skuciu możemy odkryć pęknięcia tynku, zawilgocenia, nieszczelne rury (nawet u sąsiada!), a nawet problemy z pionem kanalizacyjnym. Każda taka niespodzianka wymaga natychmiastowej interwencji, co generuje dodatkowe koszty i, co najważniejsze, wydłuża harmonogram remontu.

  • Czas schnięcia materiałów dlaczego pośpiech jest złym doradcą?

    To jeden z najczęstszych powodów opóźnień, którego nie da się przeskoczyć. Tynki, wylewki, kleje do płytek, hydroizolacja każdy z tych materiałów potrzebuje określonego czasu na wiązanie i schnięcie. Próby przyspieszenia tego procesu, np. poprzez użycie nagrzewnic, mogą prowadzić do poważnych wad wykonawczych, takich jak pękanie, odspajanie się materiałów czy utrata ich właściwości. Cierpliwość to cnota w remoncie.

  • Dostępność materiałów i fachowców logistyka kluczem do sukcesu

    Opóźnienia w dostawach zamówionych płytek, armatury, mebli na wymiar czy nawet drobnych akcesoriów to niestety częsty problem. Jeśli jeden element nie dotrze na czas, cała praca może stanąć. Podobnie jest z fachowcami brak płynnej koordynacji między hydraulikiem, elektrykiem a glazurnikiem może powodować przestoje. Właśnie dlatego często rekomenduję zatrudnienie jednej, kompleksowej ekipy remontowej, która bierze na siebie odpowiedzialność za cały harmonogram i logistykę.

Jak zaplanować remont, aby przebiegł sprawnie i bez przestojów?

Skoro już wiesz, co może pójść nie tak, czas na konkretne porady, jak zaplanować remont łazienki, by zminimalizować ryzyko opóźnień i stresu. Dobra organizacja to połowa sukcesu!

  • Planowanie to podstawa: stwórz projekt i listę zakupów z wyprzedzeniem

    Zawsze zaczynam od projektu. Nie musi to być skomplikowany projekt architektoniczny, ale szczegółowy plan rozmieszczenia wszystkich elementów, punktów elektrycznych i hydraulicznych jest niezbędny. Następnie, jeszcze przed rozpoczęciem prac, zamów i zgromadź wszystkie potrzebne materiały i armaturę. Płytki, kleje, fugi, WC, umywalka, prysznic/wanna, baterie, oświetlenie wszystko powinno być na miejscu lub w drodze z potwierdzoną datą dostawy. Unikniesz w ten sposób przestojów w oczekiwaniu na brakujące elementy.

  • Jedna ekipa do wszystkiego czy oddzielni fachowcy? Co się bardziej opłaca czasowo?

    Moje doświadczenie pokazuje, że choć zatrudnienie oddzielnych fachowców (hydraulika, elektryka, glazurnika) może wydawać się tańsze, to często generuje to problemy z koordynacją i odpowiedzialnością. Jeden wykonawca może zrzucić winę na drugiego, a Ty zostajesz z przestojem. Jedna kompleksowa ekipa remontowa, która zajmuje się wszystkim, zazwyczaj minimalizuje przestoje. Odpowiedzialność za harmonogram spoczywa na jednym wykonawcy, co znacznie ułatwia zarządzanie projektem i przyspiesza prace.

  • Gotowość na nieprzewidziane: bufor czasowy i finansowy w Twoim harmonogramie

    Nigdy nie planuj remontu "na styk". Zawsze doradzam uwzględnienie bufora czasowego, np. 20-30% więcej czasu niż szacowany. Jeśli remont ma trwać 10 dni, załóż 12-13 dni. Podobnie z budżetem zawsze miej przygotowany bufor finansowy na nieprzewidziane okoliczności, takie jak ukryte usterki czy droższe niż zakładano materiały. To pozwoli Ci spać spokojniej.

  • Czy remont łazienki w 7 dni jest w ogóle możliwy? Sprawdzamy realia

    Pytanie o remont łazienki w tydzień to klasyk! Odpowiem szczerze: tak, jest to możliwe, ale tylko przy bardzo specyficznych warunkach. Musi to być mała łazienka, zakres prac musi być prosty (np. tylko wymiana płytek i białego montażu bez ruszania instalacji), a organizacja musi być perfekcyjna. Do tego dochodzi sprzyjająca pogoda (dla szybszego schnięcia) i brak jakichkolwiek niespodzianek. Realnie jednak, taki "ekspresowy" remont jest rzadkością i wiąże się z ogromnym stresem oraz ryzykiem niedociągnięć. Lepiej dać sobie i ekipie trochę więcej czasu.

  • Przeczytaj również: Mieszkanie za remont: Jak złożyć wniosek i uniknąć błędów?

    Przygotowanie mieszkania i sąsiadów na niedogodności związane z remontem

    Remont łazienki to spory bałagan i hałas. Zabezpiecz resztę mieszkania foliami, wynieś cenne rzeczy. Pamiętaj też o sąsiadach. Poinformuj ich z wyprzedzeniem o planowanych pracach, zwłaszcza tych głośnych (kucie). Podaj orientacyjne godziny, w jakich będą prowadzone prace. To pomoże zminimalizować konflikty. Warto również sprawdzić w spółdzielni lub administracji, czy remont wymaga zgłoszenia zazwyczaj jest to konieczne, zwłaszcza gdy ingerujesz w instalacje wodno-kanalizacyjne czy elektryczne.

FAQ - Najczęstsze pytania

Generalny remont małej łazienki w bloku trwa zazwyczaj od 10 do 21 dni roboczych. Czas ten zależy od zakresu prac, stanu technicznego łazienki i technologii budowy bloku.

Jest to możliwe, ale tylko przy bardzo dobrej organizacji, prostym zakresie prac (bez ruszania instalacji), małej łazience i braku niespodzianek. Realnie, to rzadkość i wiąże się z ryzykiem.

Główne przyczyny to krzywe ściany, ukryte usterki (np. nieszczelne rury), konieczność przestrzegania czasów schnięcia materiałów oraz opóźnienia w dostawach lub brak koordynacji fachowców.

Zazwyczaj tak, zwłaszcza gdy remont ingeruje w instalacje wodno-kanalizacyjne, elektryczne lub ściany konstrukcyjne. Zawsze warto to sprawdzić przed rozpoczęciem prac, aby uniknąć problemów.

Tagi:

ile trwa remont łazienki w bloku
ile dni trwa remont łazienki w bloku
harmonogram remontu łazienki w bloku
etapy remontu łazienki w bloku czas
jak długo trwa remont generalny łazienki w bloku
ile czasu trwa wymiana płytek w łazience w bloku

Udostępnij artykuł

Autor Grzegorz Pawłowski
Grzegorz Pawłowski
Jestem Grzegorz Pawłowski, specjalizującym się w branży budowlanej analitykiem z wieloletnim doświadczeniem w analizie rynku oraz tworzeniu treści związanych z budownictwem. Od ponad dziesięciu lat zajmuję się badaniem trendów i innowacji w tej dziedzinie, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. Moja wiedza obejmuje różnorodne aspekty budownictwa, takie jak zrównoważony rozwój, nowoczesne technologie oraz zarządzanie projektami budowlanymi. Staram się upraszczać skomplikowane dane, aby były one zrozumiałe dla szerokiego grona odbiorców, co pozwala mi na efektywne przekazywanie najważniejszych informacji. Moim celem jest zapewnienie czytelnikom obiektywnych i dokładnych materiałów, które pomogą im lepiej zrozumieć dynamicznie zmieniający się świat budownictwa. Dążę do tego, aby każdy artykuł był nie tylko informacyjny, ale także inspirujący, zachęcający do refleksji nad przyszłością branży.
